中新網四川新聞6月23日電 (記者 劉忠俊)記者23日從成都軌道集團獲悉,隨著500千伏坡彭二線遷改完成,市域(郊)鐵路成都至眉山線歷時2年多的10條超高壓線路遷改工程圓滿收官,標志著項目建設突破關鍵瓶頸,正式駛入“快車道”。

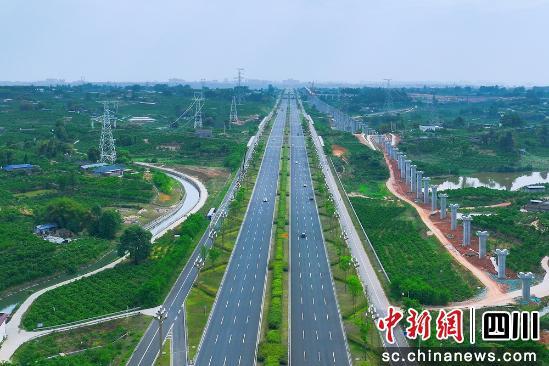

成眉線起于成都天府新區紅蓮站,止于眉山東坡區眉山東站,全長約59.139公里,設13座車站。在建設過程中,線路與10條500千伏超高壓線路呈“X”狀交叉,而其80%以上為高架段,超高壓線路形成的“空中封鎖線”嚴重制約施工——黑龍灘站附近,坡彭一線、二線距成眉線最近處僅20多米;煎茶站到紅碑站區間,山彭一線、二線與軌道垂直距離僅3米多,遠低于16米安全紅線。若不遷改,架橋機無法作業,全線高架段施工將陷入停滯。
超高壓線路遷改堪稱關乎城市供電的“心臟手術”。四川蜀能電力有限公司吳曉飛介紹,遷改需在停電狀態下進行,施工時需將電流精準分流至其他線路,一旦分流不當,將導致接收線路負荷過重,影響成都、眉山等地供電。更棘手的是,這些線路每3-5年才有一次停電作業機會,每次“窗口期”僅約20天,錯過將大幅延誤工期。

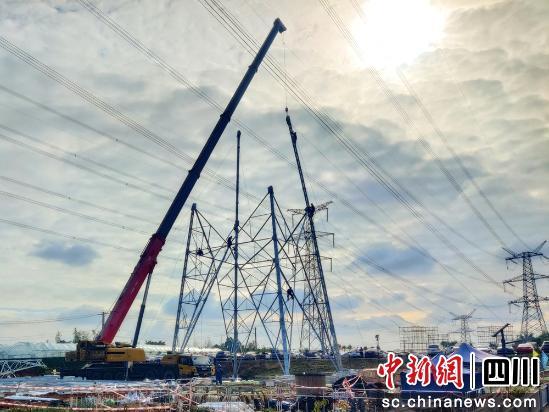

以山彭二線遷改為例,其22天的“窗口期”在10條線路中相對較長。施工團隊需在此期間新建7座60米以上高壓線塔(最高達92.2米),并同步更換導線、地線和光纜。“為抓住這一寶貴時機,調度團隊提前一年多模擬上百種負荷分配方案,同時完成入場通道施工、材料準備等工作。”成眉軌道公司閔杰表示,施工團隊抓住每個“窗口期”,順利完成全部遷改任務。

目前,成都眉山線建設已全面提速,8座車站主體結構封頂,9臺盾構累計掘進15000余米,2個盾構區間雙線洞通。線路通車后,將極大縮短成都眉山兩地時空距離,加速產業、人口等要素集聚,為成渝地區雙城經濟圈建設及成德眉資同城化發展注入強勁動力。(完)
