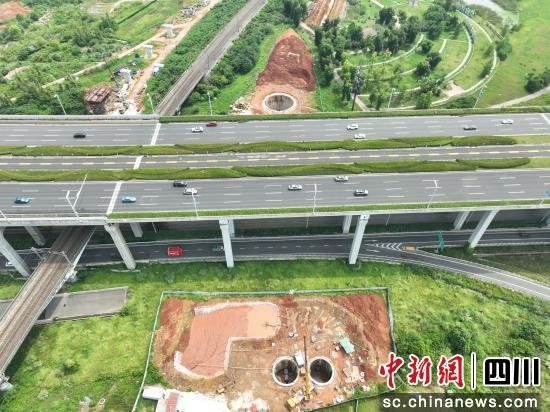

中新網四川新聞7月21日電(雷瑤)20日,經過110天的連續奮戰,成渝中線成都段D720威青線、D630威成線大管徑輸氣管道遷改穿越鐵路、公路頂管工程全線貫通,為成渝中線的按期開通掃清“障礙”。
據了解,該工程位于龍泉驛市區,公路、鐵路、綠道等交通設施縱橫交錯,地下通信、電力光纜、給排水管、燃油氣管線錯綜復雜,頂管穿越段為超危大、深基坑施工,遷改施工難度極大。此次遷改涉及的D720威青線、D630威成線是成都主城區的主要氣源管道,支撐著市區三分之一的民用及商用天然氣供應,若不能按期完成遷改,將會影響天然氣正常供應以及成渝中線鐵路的總體建設進度。

今年4月,在四川省、市(區)相關部門的大力支持下,歷時半年策劃的遷改方案經反復論證順利通過,各項評價報告相繼完成,項目進入實施階段。中鐵八局精心組織施工力量,迅速抽調頂管施工經驗豐富的技術團隊開展攻堅。
建設期間,參建項目部針對施工難點,采用泥水平衡頂管工藝,通過在泥土倉形成塑性體以平衡土壓力,利用泥水、泥漿建立高于地下水壓力10至20千帕的壓力進行平衡,調整進水(添加粘土等成分)的比重,使砂質挖掘面形成結實且不透水的泥膜,實現地下水壓力與土壓力的雙重平衡。在此基礎上,項目部還采取多基坑交叉作業、頂管機24小時不間斷施工模式攻堅,最終安全順利完成頂管施工,共計完成超危大作業基坑14座,頂管總長1140米。
此次頂管工程的順利貫通,打通了遷改主通道,為成渝中線后續施工奠定了堅實基礎,有效保障了項目整體進度。目前,現場仍正緊鑼密鼓的進行后續管道安裝作業,預計今年9月將完成管線的整體遷改工作。(完)
