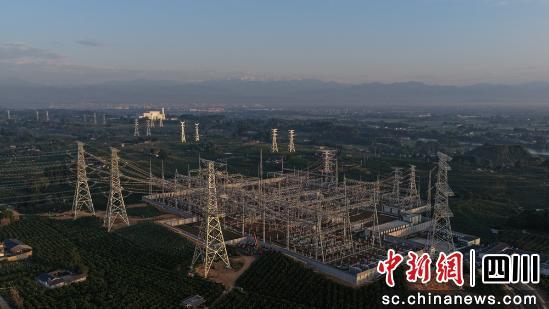

中新網四川新聞6月26日電 (劉忠俊 謝勇 高珩瑞)6月26日,隨著兩臺主變壓器正式并網運行,新建的成都邛崍500千伏變電站順利投運。這座“新引擎”將為四川電網迎峰度夏和成都世界大學生運動會保電工作提供堅強保障。

據了解,邛崍500千伏變電站投運后,四川電網500千伏變電站(含開關站、串補站及串抗站)增至68座,成都“立體雙環”網架規劃中的“內七外八”共計15座變電站已建成13座。這不僅顯著優化了四川骨干電網結構,更大幅增強了成都負荷中心的電力保障能力。工程新增變電容量240萬千伏安,將有效滿足成都西南片區(涵蓋邛崍市、大邑縣、崇州市、新津區等)的用電需求,為成都電網在今年底建成500千伏“立體雙環”骨干網架奠定堅實基礎!白畲筇魬是時間,變電站的有效工期9個月!眹W(wǎng)四川電力建設分公司工程業主項目經理馮躍坦言。面對緊迫的工期,項目部通過優化施工組織、強化物資保障、精細會審施工方案等一系列舉措,成功壓縮建設周期。
輸電線路的建設同樣困難重重!熬路穿越成都西部、南部片區,地形復雜,總計要跨越鐵路2次、高速公路6次、電力線路266次,施工組織難度極大!眹W(wǎng)四川電力送變電公司施工項目負責人王培介紹,為確保按期投運,項目部優化方案,引入機械化封網、可視化放線等新技術,僅用9個月就完成了274處交叉跨越施工,高質量建成160公里輸電“大動脈”。
作為工程屬地單位和運維單位,國網成都供電公司在工程前期和建設過程中,充分發揮政企協同優勢,獲得地方政府的大力支持。雙方建立“政企協同、疏民解憂、運行共!眳f(xié)調機制,確保站址、塔基及線路通道提前交付。驗收階段,國網成都供電公司提前組織30余名技術骨干進駐現場,采用“隨工驗收”模式,對GIS設備安裝等關鍵環節進行全過程監督。同時,運用“人工走線+無人機飛巡”的立體化方式,對新建線路進行拉網式排查,確保工程“零缺陷”高質量投運。
成都邛崍500千伏變電站投運后,大幅提升了成都電網的承載能力,有力支撐成都市“三中心一基地”的核心功能定位,進一步強化了區域能源支撐,為成渝地區雙城經濟圈發展注入強勁動能。(完)
